这件事还在非常早期的阶段股票独立帐户配资炒股,它能不能改变航天格局,取决于接下来几年里几个硬碰硬的条件能不能跑通。一切讨论都建立在一个前提上:星舰这枚火箭本身,得先证明自己能飞、能回收、能高频复用。
这枚火箭目前还没完成首次入轨飞行,上面级回收复用更是零验证。而路易斯安那星港又是一个100%为星舰定制、完全不兼容其他任何火箭的发射场——这意味着整个项目的命运,从第一天起就完全绑定在星舰的技术进度上,没有任何冗余选项可退。
把这些前置条件摆出来,你再去看“日发射30次、年发射数千次、改变全球航天格局”的远景,就不会把它当成一个已经确定会发生的事,而是会把它拆成三个明确的走向来观察。
如果星舰在未来两年内完成上面级回收复用的工程验证,并且FAA的发射场运营资质审批没有出现重大卡顿,那这个项目就有机会走历史上中国海南商业发射场和海阳东方航天港的路径——需求端有足够的任务量托底,供给端有地方政府深度配合,工位投产之后立刻满负荷运转。
这条路能走通的关键触发信号,是星舰复飞成功。马斯克上周公开说过,用发射塔回收飞船的尝试可能还需要再等几个月,时间表是今年底或明年初完成飞船的复用发射。
火箭升空过程中在夜空划出明亮的飞行轨迹
如果这件事真的在2028年之前落地,那路易斯安那星港2029年首发虽然仍然偏乐观,但不会是完全不可及的目标。
需求端目前看也有支撑。星舰的短期任务包括发射新一代星链卫星、部署最多100万颗的轨道数据中心卫星,长期还要扛NASA载人登月任务和火星移民计划。
SpaceX的算盘是:得州星港负责研发测试,佛罗里达卡角负责部分商业任务,路易斯安那星港独占近极地轨道——这种三地分工一旦形成,整个星舰体系的发射频率会指数级跃升。

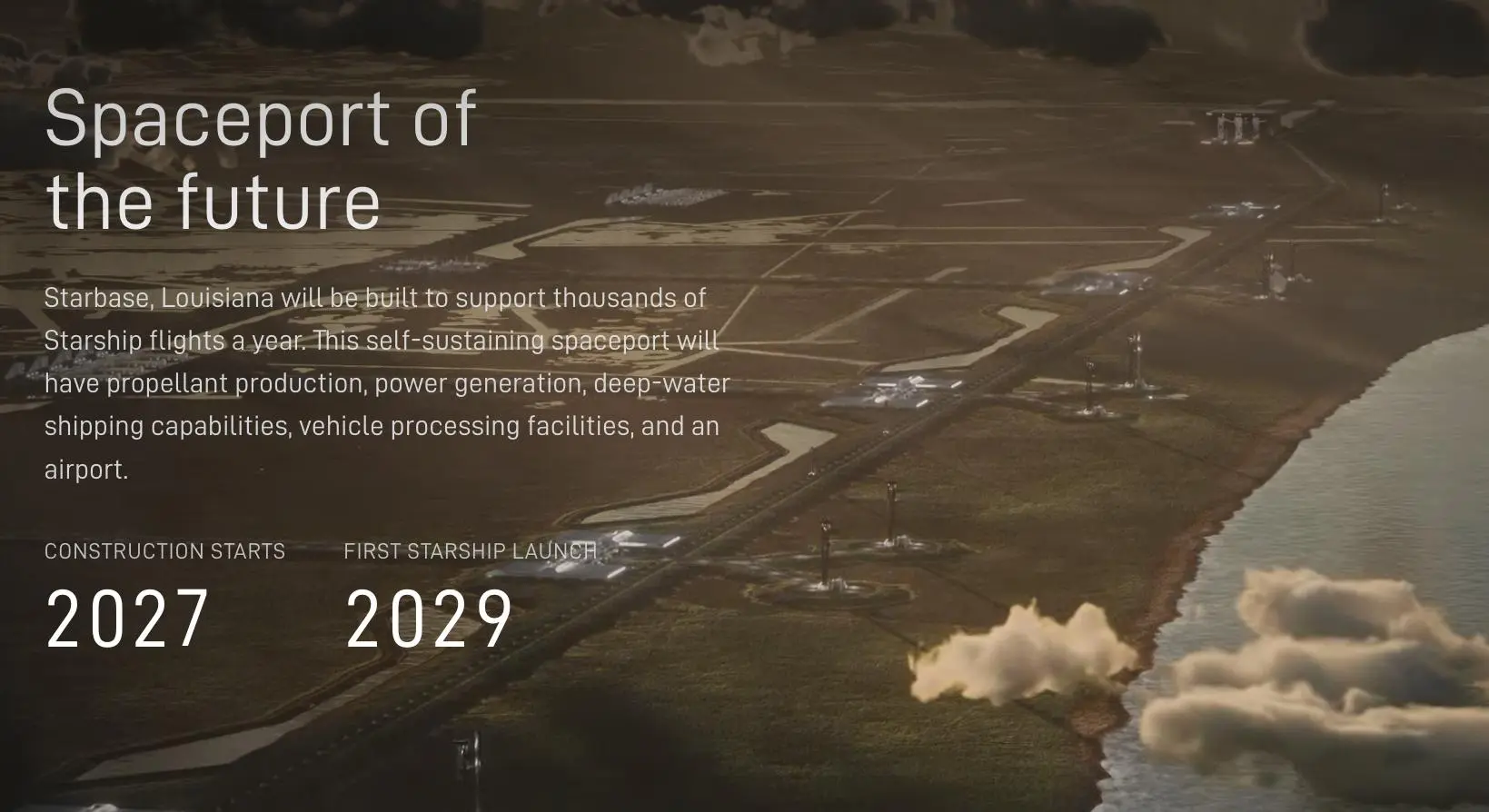

路易斯安那墨西哥湾沿岸的Starbase航天港规划外观
如果全部条件都满足,参照中国同类项目的推进节奏,这个发射场有望在2035年左右完成全部超12座发射台投产,年发射量从几千次向万次级别爬坡,届时全球航天发射成本会被拉到新低,低轨轨道资源的分配规则也会彻底改写。这是乐观边界。
如果星舰上面级回收复用的迭代进度晚于预期,或者星链组网速度放缓、轨道数据中心部署需求没有按计划释放,路易斯安那星港就很可能走到这个剧本里。
SpaceX会先建完一期规划的5个发射综合体共10个发射台中的前几个,在2029年之后完成几次首发,证明“这个场子能用”,但后续工位扩建会无限期暂停,因为实在没有那么多任务需要填满产能。
这里有一个细节值得注意:SpaceX目前已经在得州有一个星舰发射场,在佛罗里达卡角正在建三个新发射台,如果再加上路易斯安那的首批工位,星舰的总发射能力将远超当前NASA合同和星链组网的实际需求。
这条路能不能走成,跟项目面临的监管约束也有直接关系。得州星港的规模远小于路易斯安那项目,全套环境审批流程就耗时接近10年,当地环保组织到现在还在法院起诉SpaceX。
路易斯安那的规划占地是得州星港的350倍,涉及湿地开发、自然资源、联邦多部门环评的复杂度指数级上升。
如果联邦审批流程比预期多拖三五年,那即使星舰技术跑通了,发射场本身也造不出来——这是两个独立变量,但互相锁定。
不过,两者也有共同的风险点——两者绑定的都是单一运载工具,且核心运载工具技术都没有完全成熟。
如果星舰上面级回收复用始终无法突破,星链营收增速大幅下滑,SpaceX又同时要维持得州和佛罗里达两个星舰发射场的运营,三重压力叠加之下,千亿级投资随时可能断裂。
项目会在土地平整、基础管网阶段之后彻底暂停,已购置的12.5万英亩沿海沼泽地资产闲置,没有第三方企业可以接盘——因为它100%为星舰定制,火箭不通用,工位也不通用。
坦率说,目前三个走向的概率排序是:B(延期缩水) > A(按期推进) > C(彻底搁置)。
理由很简单:星舰技术最终跑通的概率很高,SpaceX的工程迭代能力已经在猎鹰9号上验证过,但跑通的时间和节奏几乎一定比马斯克公开的时间表要慢——这是他一贯的风格。再加上联邦环评审批这个完全不取决于SpaceX的变量,2027年开工、2029年首发的目标大概率会延后。
但C(彻底搁置)的概率确实低。只要星链的现金流还在,只要星舰的每次试飞都在往前推,SpaceX就不会轻易放弃这个发射场——哪怕只建成首批几个工位,它也能给整个星舰体系增加新的发射窗口,尤其是近极地轨道这个得州和佛州都覆盖不足的方向。
接下来你可以盯着这几个信号自己判断:星舰上面级第一次成功回收复用的时间节点(越早越靠近A);FAA和陆军工程兵团对项目湿地开发许可的首次公开表态(拖得越久越靠近B);SpaceX后续披露的千亿资金分年度拨付计划(一直不披露,或者披露的节奏明显偏慢,就要警惕C)。
